Adequação estrutural: Substituição de telhas, terças
metálicas por terças em madeira, combinada com pintura protetiva da superestrutura metálica

Versatilidade dos Serviços

Aqui vale se destacar versatilidade das equipes Monteiro, realizando serviços de troca de telhas, substituição de estruturas metálicas, montagem de estruturas em madeira, aplicação de pintura protetiva com preparação por jateamento abrasivo, finalizando com a recolocação de telhas.

  • Substituição de fechamentos em telhas;
  • Trabalhos integrados de carpintaria e caldeiraria para substituição de terças metálicas por madeira;
  • Aplicação de pintura protetiva (350μm de espessura) com preparação por jateamento abrasivo sobre a superestrutura metálica.

Características Estruturais

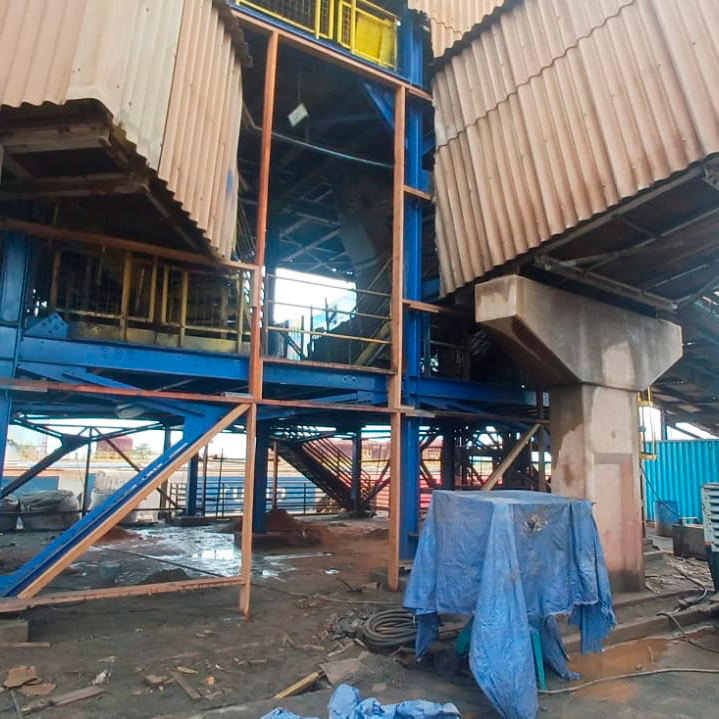

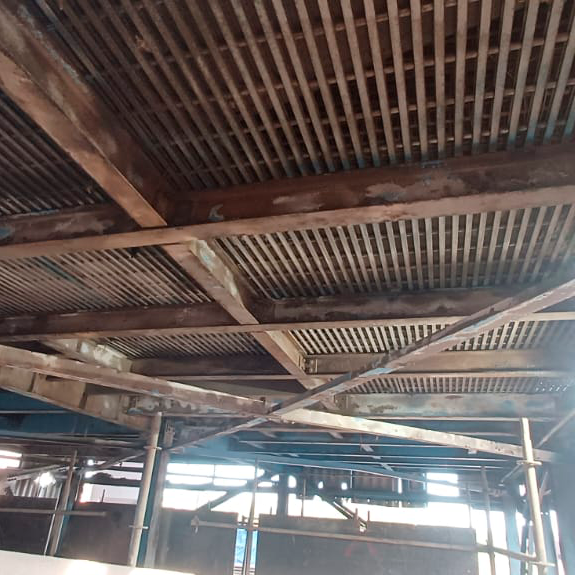

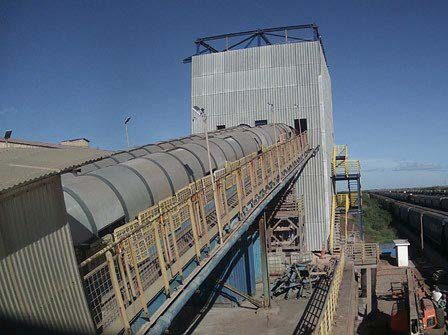

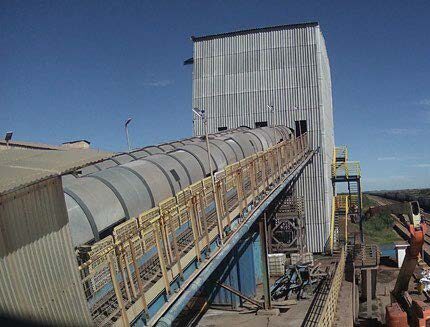

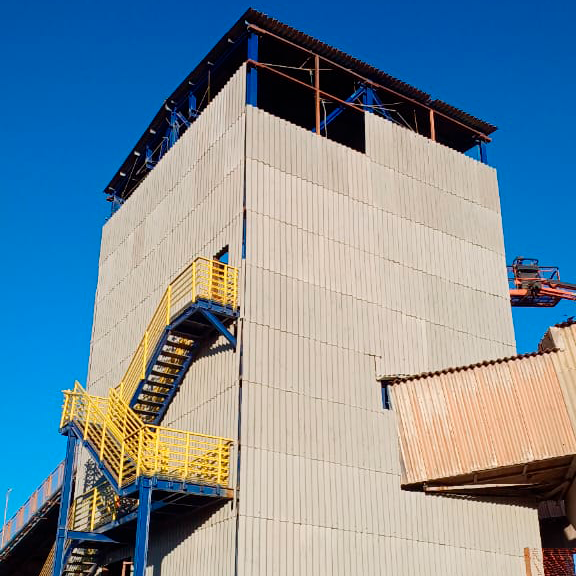

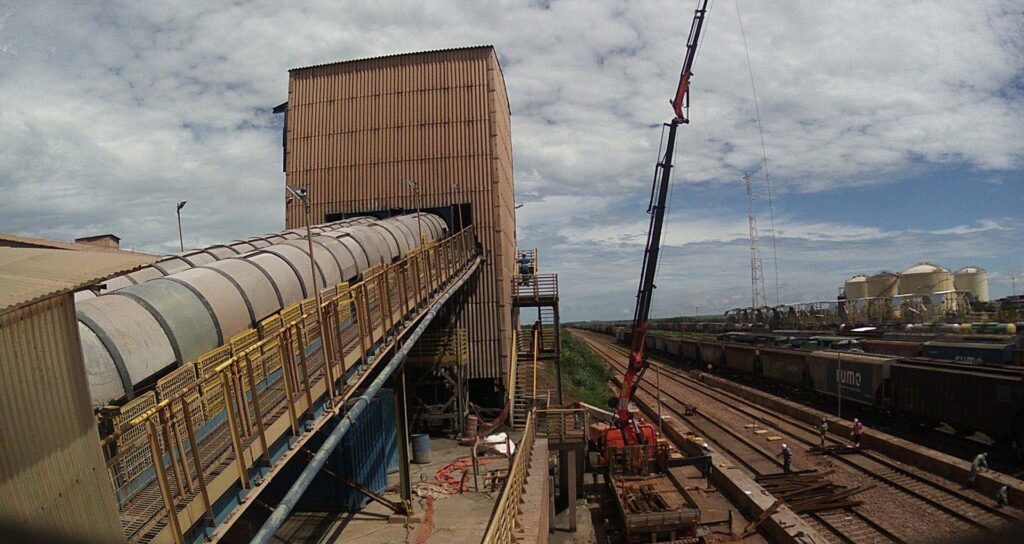

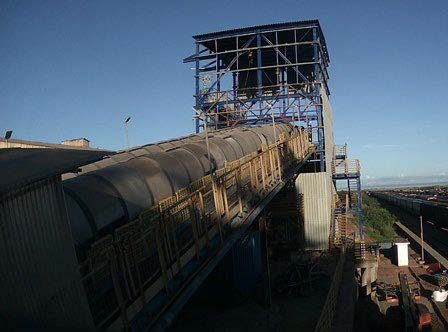

Torre de transferência com superestrutura e estrutura dos fechamentos compostas por elementos metálicos.

Patologias Identificadas

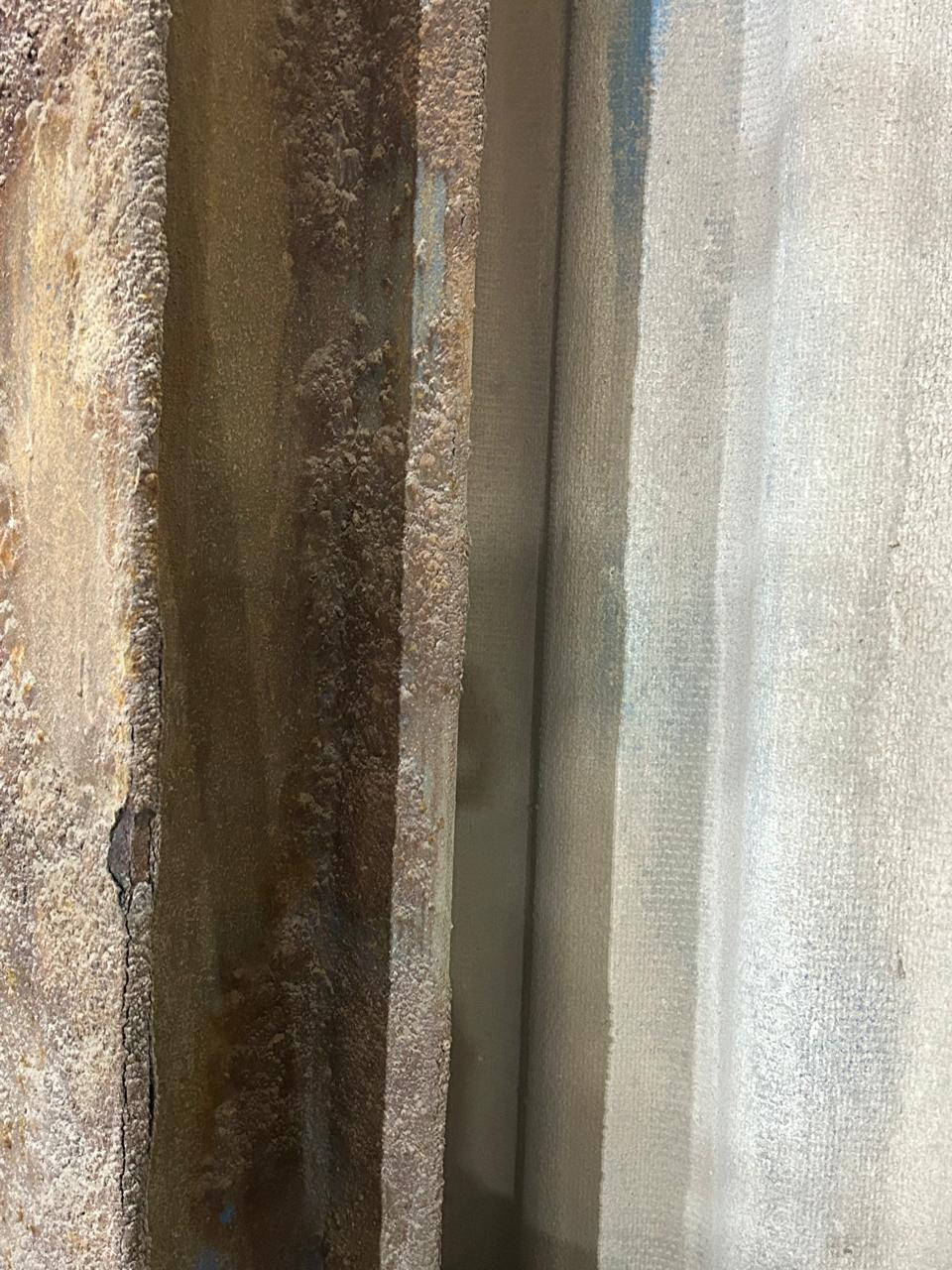

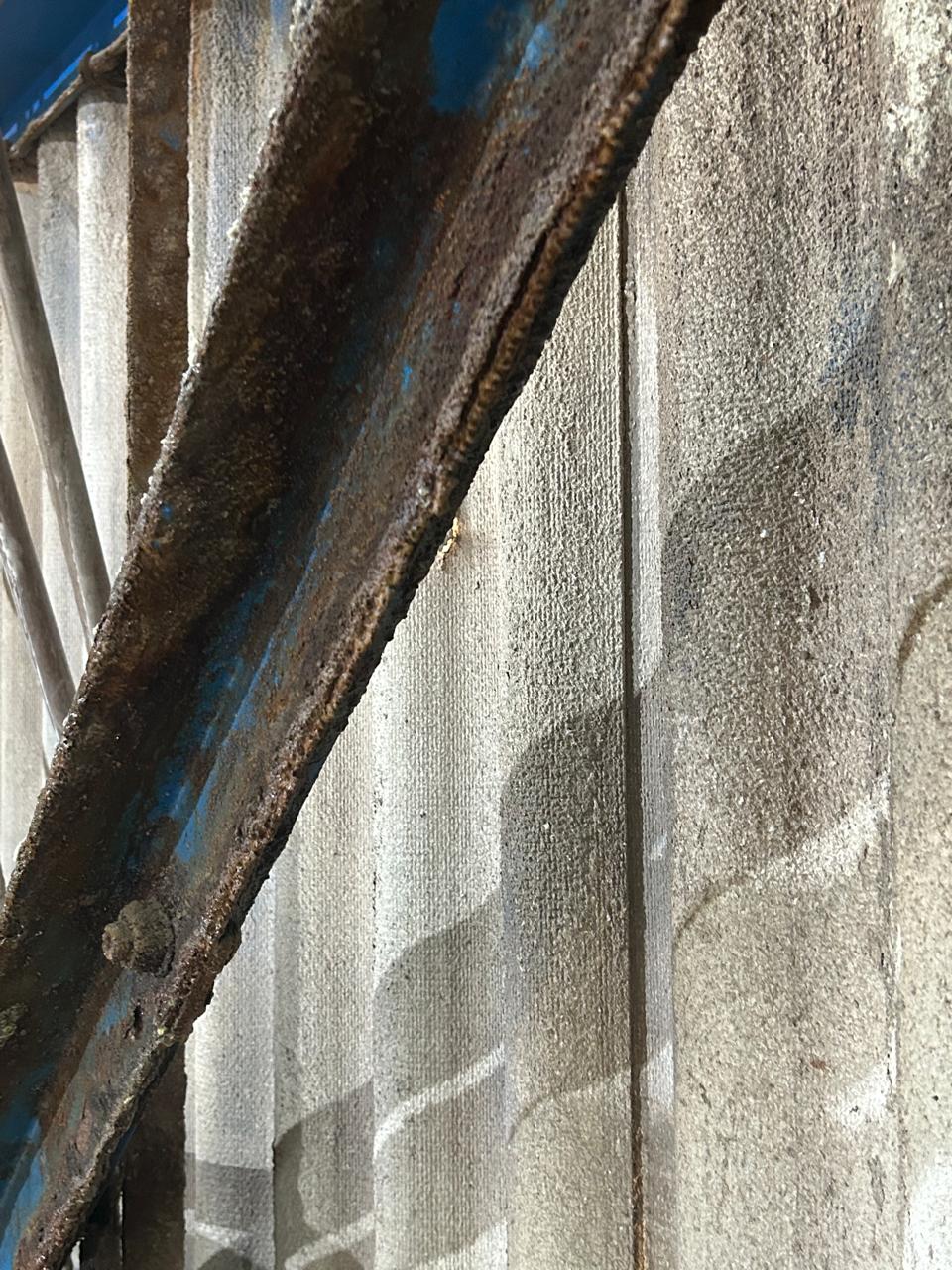

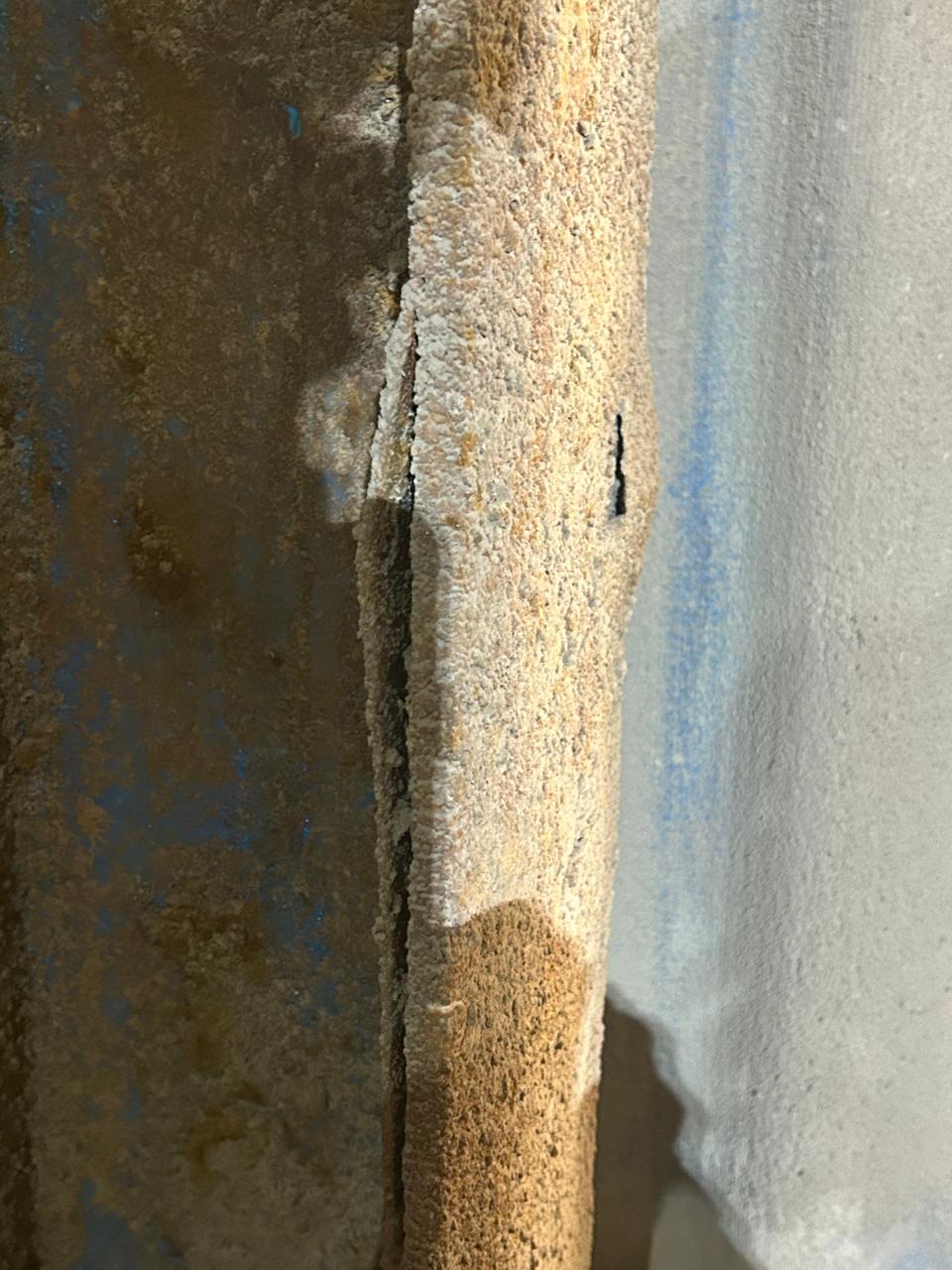

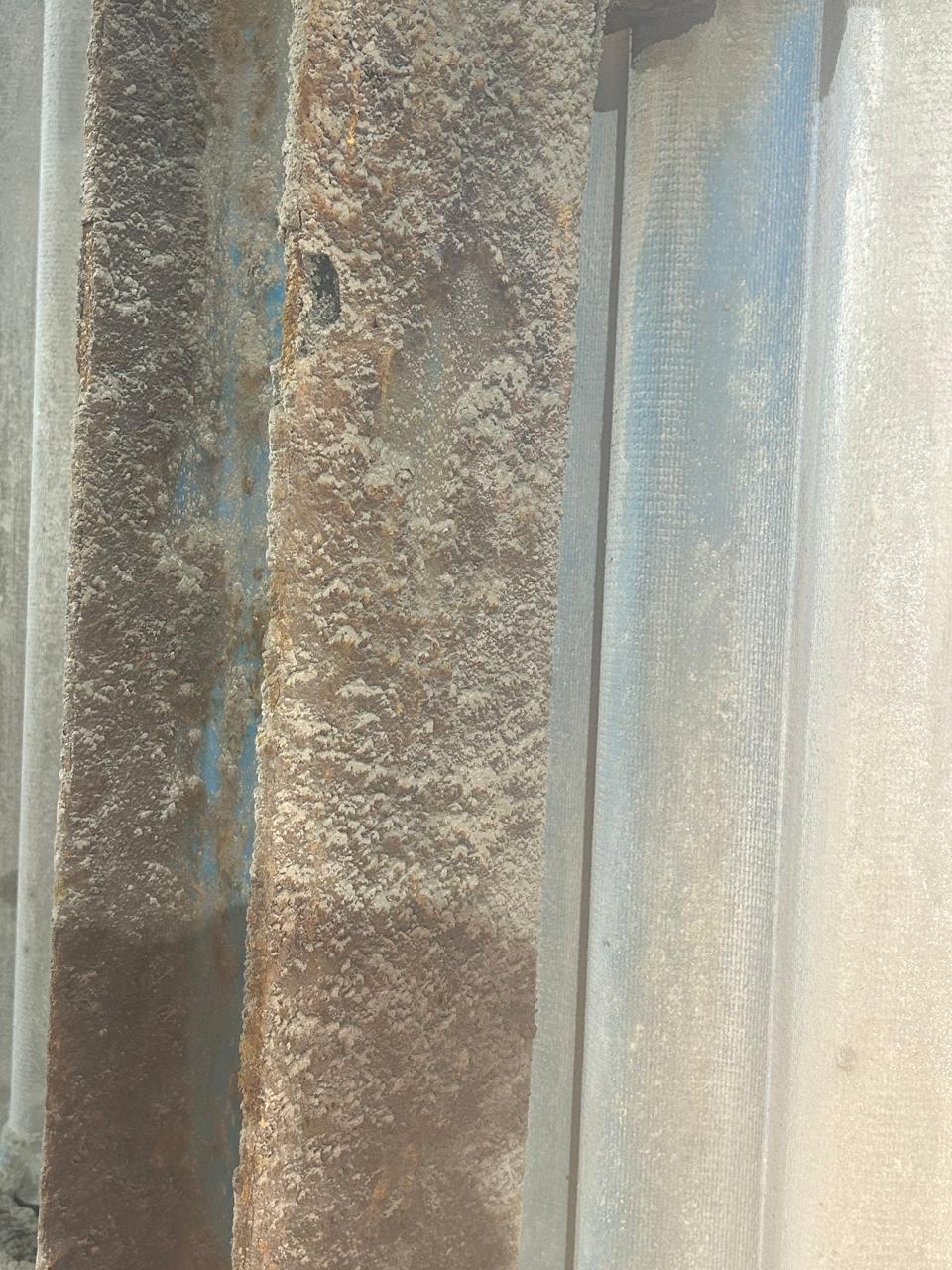

As terças metálicas apresentavam perda de integridade estrutural devido à ação corrosiva provocada pela deposição de fertilizantes. A superestrutura metálica possuía oxidação generalizada classificada como Grau 02.

Trabalhos Realizados

Fomos acionados para avaliação técnica de uma torre de transferência localizada em terminal de fertilizantes. A contratante relatava oxidações generalizadas e buscava soluções corretivas e preventivas. Realizamos inspeção visual e emitimos parecer técnico constatando perda de integridade nas terças e corrosão Grau 02 na superestrutura.
Identificamos que as terças, por estarem em posição horizontal, acumulavam fertilizantes por deposição de poeira, aumentando o grau de corrosão. Como solução, propusemos a substituição das terças metálicas por madeira – material mais resistente às agressões químicas desse ambiente – e a realização de jateamento abrasivo com aplicação de tinta epóxi de 350μm na superestrutura.
Apresentamos nosso parecer técnico e proposta comercial, que foram aprovados para execução imediata.

Execução dos Serviços

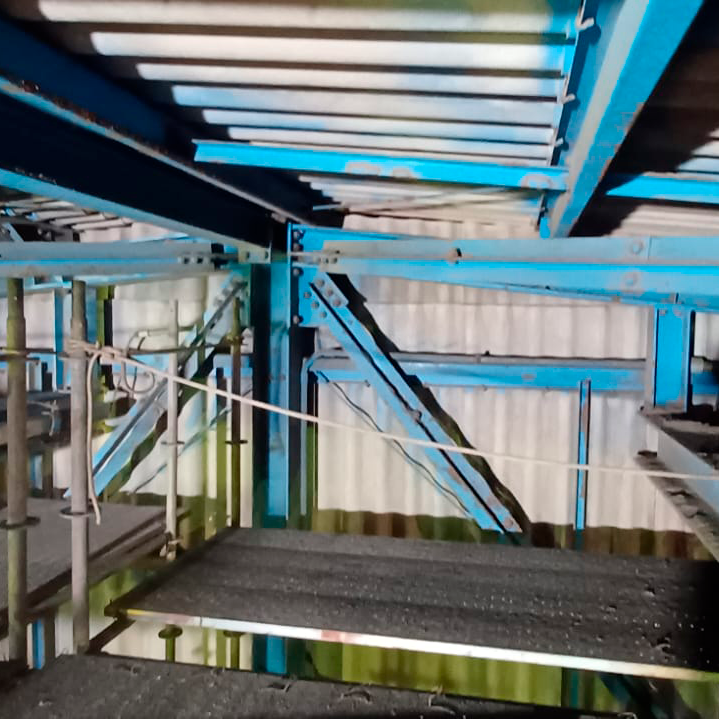

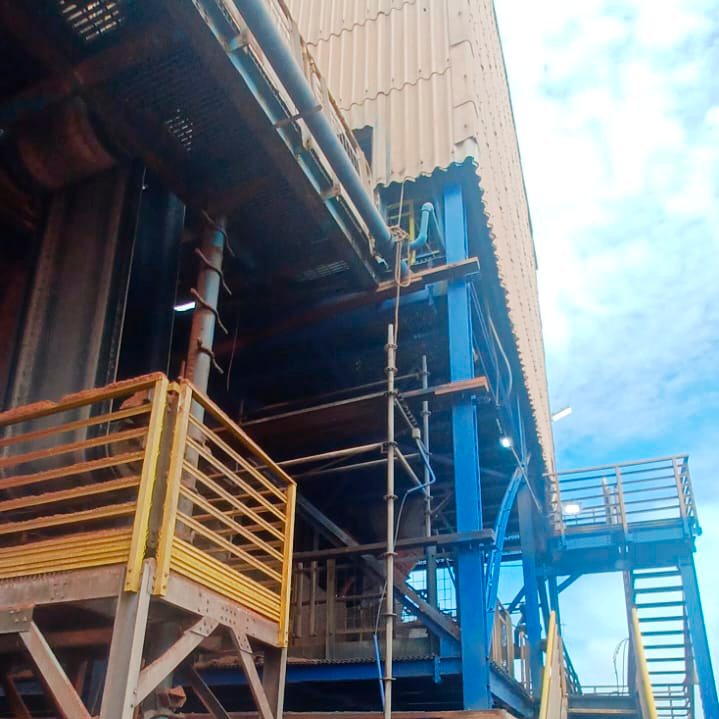

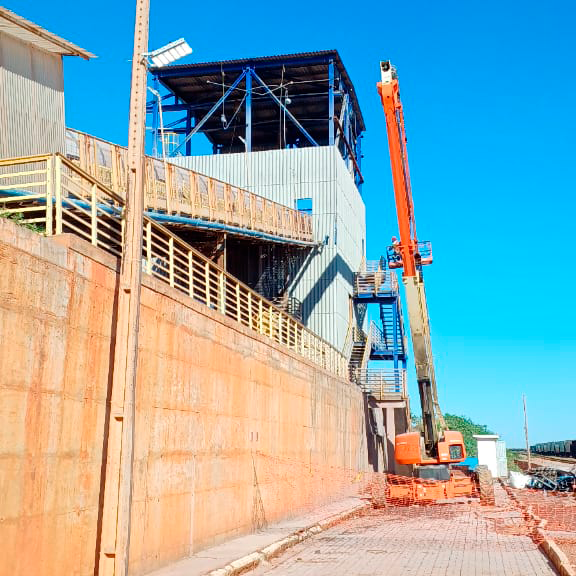

  • Mobilização, instalação de canteiro e equipamentos;

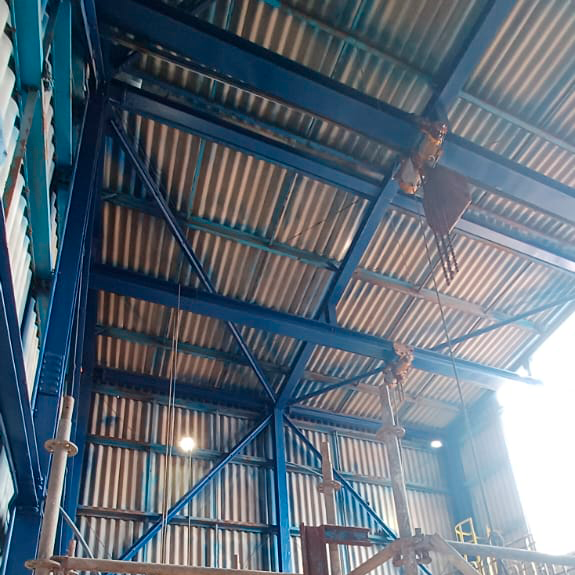

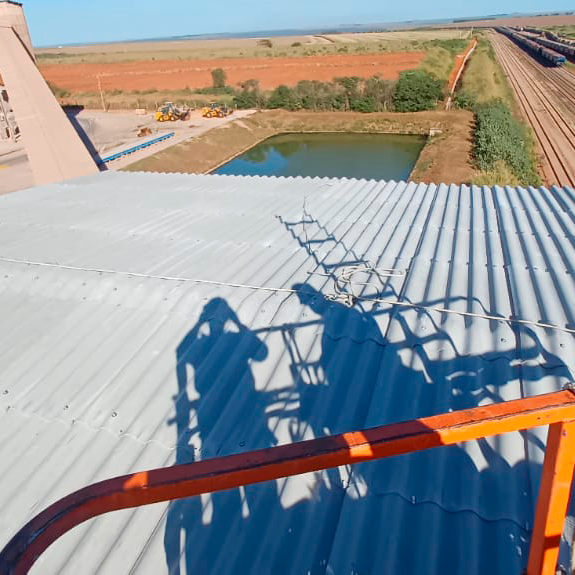

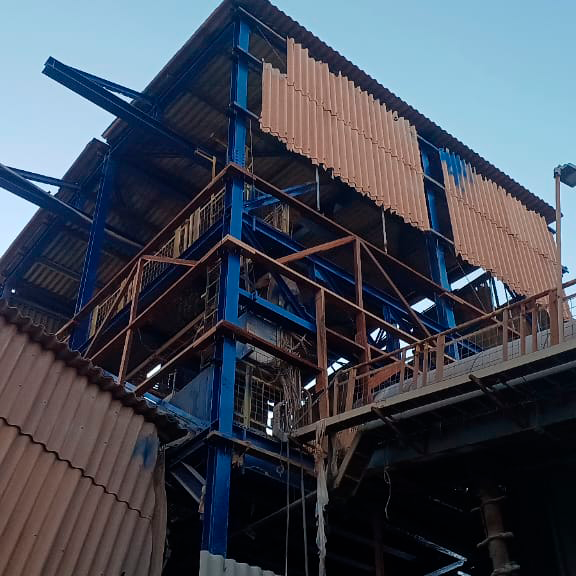

  • Retirada das telhas de fechamento e cobertura;

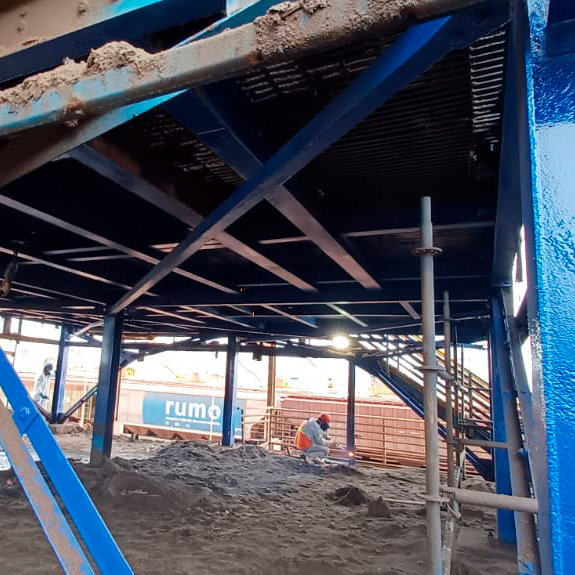

    Remoção das terças metálicas;

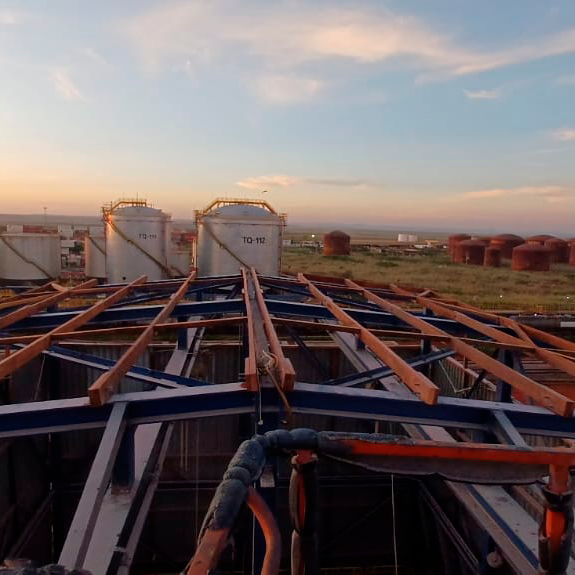

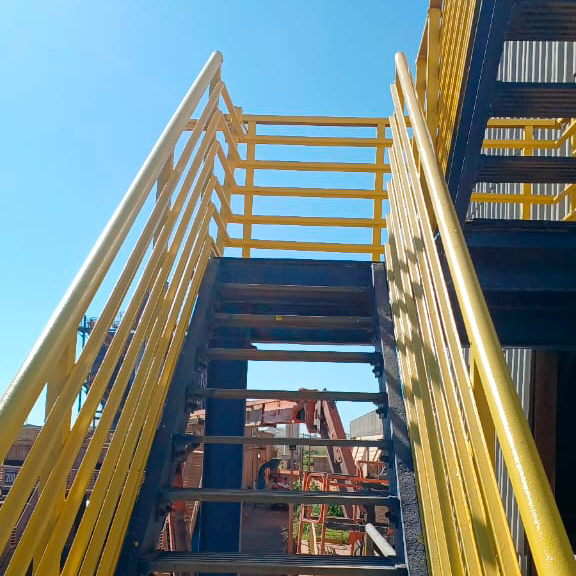

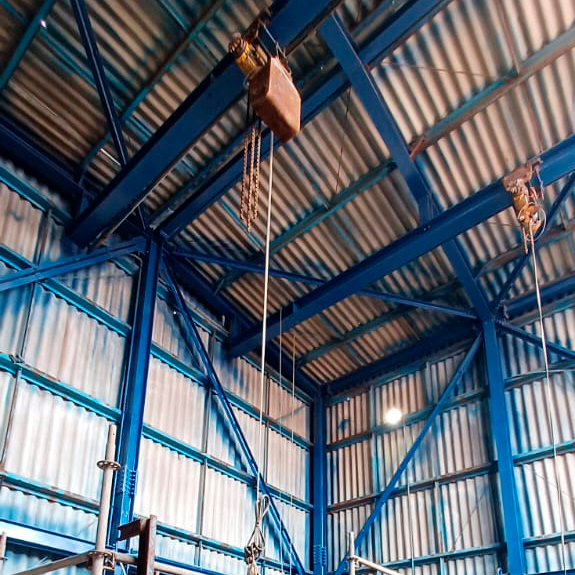

  • Instalação das novas terças em madeira, com pendurais e mãos francesas;

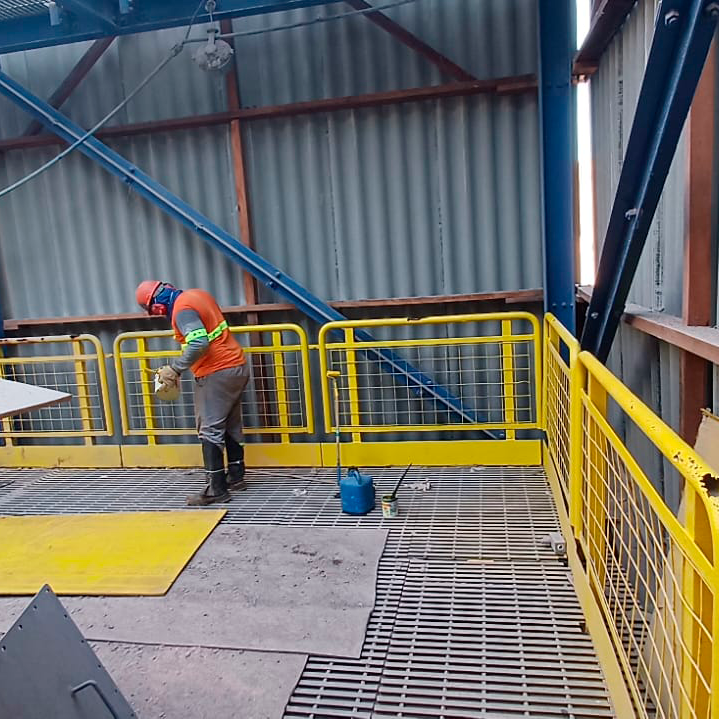

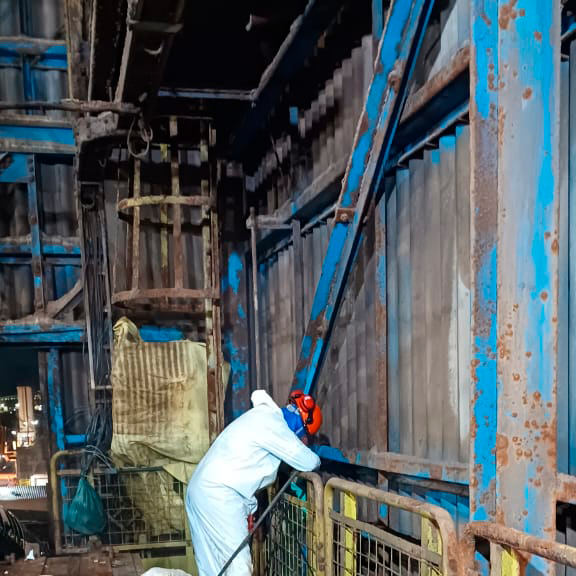

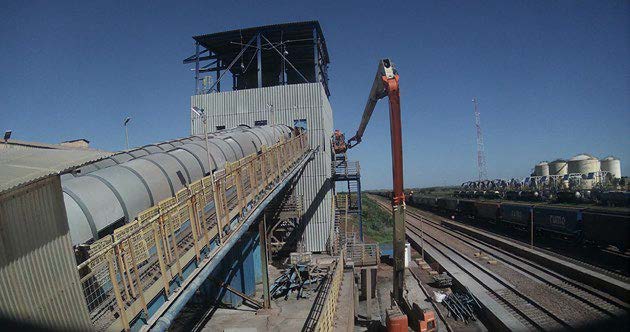

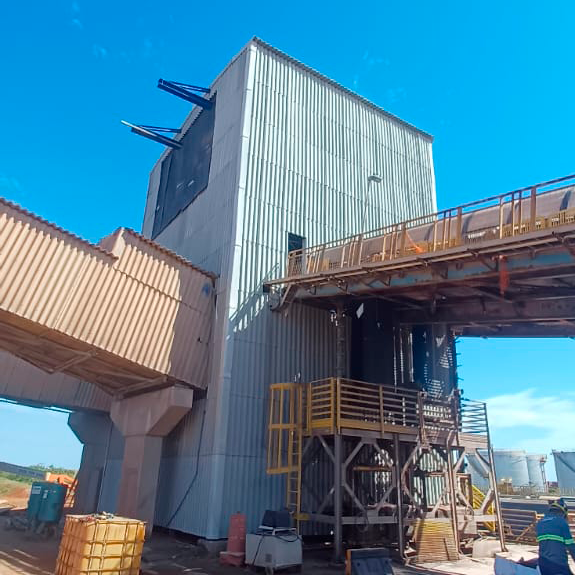

  • Jateamento abrasivo da superestrutura metálica;
  • Aplicação de pintura epóxi na espessura de 350μm;

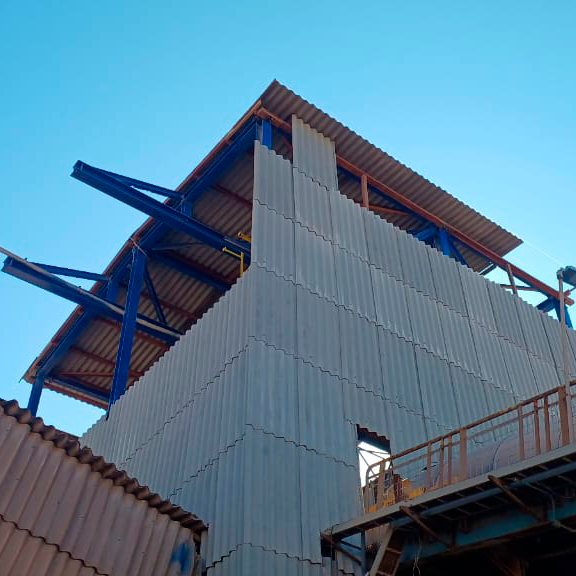

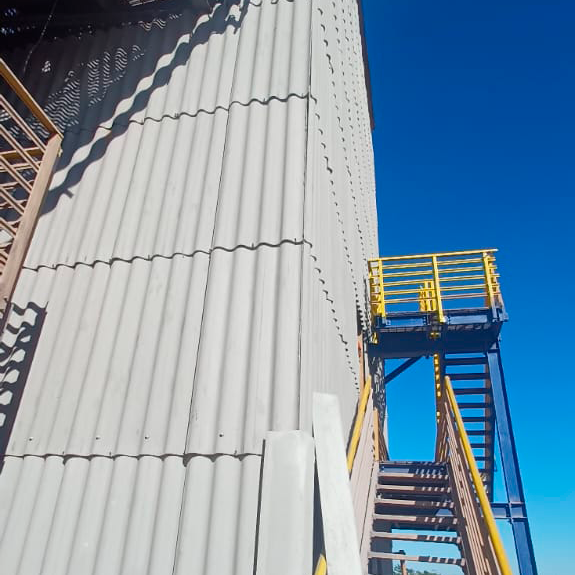

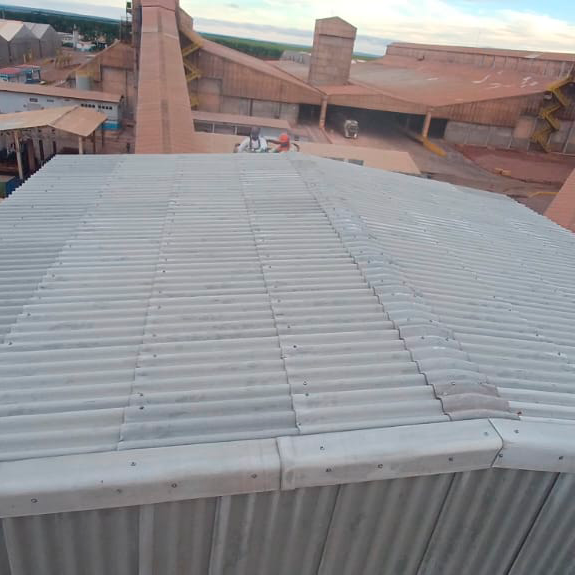

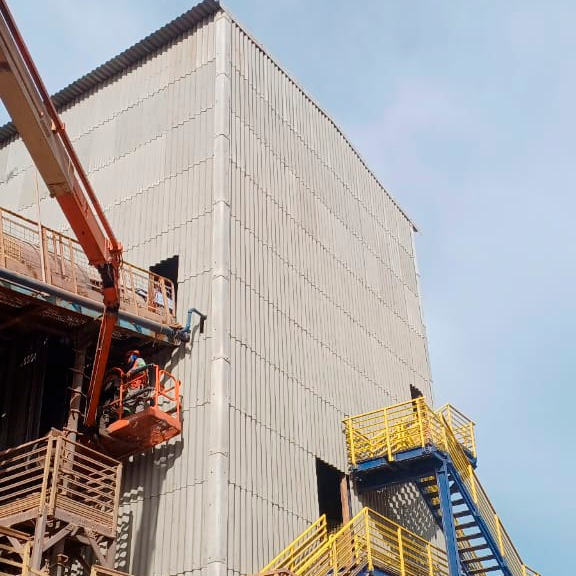

  • Recolocação das telhas.

Cronograma e Desafios Operacionais

Os trabalhos foram executados em 60 dias, sendo 30 durante a parada de fábrica e 30 com a planta em operação. A equipe técnica da Monteiro Engenharia contornou as interferências produtivas e garantiu a continuidade das ações com segurança e organização.

Conclusão

Os serviços foram finalizados dentro do prazo, sem incidentes e com elevado padrão técnico. Soluções em engenharia industrial são com a JR Monteiro Engenharia.
