Galeria em subsolo, com estrutura em concreto armado.
Comprometimento estruturais, com possibilidades geradoras de instabilidades, nas paredes de contenção da barragem.
Nesta matéria, vamos dar destaque a duas etapas que compuseram nosso planejamento.
Etapa 01, destacamos todos os trabalhos com entrega de documentação, reuniões prévias e as atividades de preparação da área, configurada como espaço confinado.
Etapa 02 correspondentes às execuções civis propriamente ditas, referentes às preparações das estruturas e ao processo construtivo do tamponamento propriamente dito.
Etapa 01:
Entrega de toda documentação, seja de pessoal ou empresa, somada com cronogramas, histogramas e demais exigências.
Realização de reunião primária à mobilização, apresentando APR, ferramentas e equipamentos, buscando a aprovação dos planejamentos, infraestruturas e estruturas.
Na sequência, desenvolvimento de adequações que permitam a mobilização e instalação do canteiro.
Instalados os canteiros, iniciamos a montagem de acessibilidades, utilizando andaimes tubo roll, com projetos e mão de obra qualificada.
Trabalhamos com o fornecimento de todos os equipamentos, como compressores, geradores, exaustores, tipo insufladores, máquinas de hidrojateamento, caminhões-pipa, caminhões Munck e detector de gases.
Da mesma forma, ficamos responsáveis pelos equipamentos de segurança e acessórios de resgate: kit de primeiros socorros, imobilizador lateral de cabeça, tala de resgate, colar cervical e ambu reanimador.
Quanto à equipe técnica e executiva, escalamos profissionais experientes e com os devidos treinamentos exigidos para as condições de espaço confinado.
Nesses desenvolvimentos, preparando as áreas classificadas como de espaço confinado, iniciamos com as instalações das tubulações insufladoras de ar, combinadas com as instalações de iluminação. Em continuidade, colocamos os dutos para os lançamentos de concreto.
Desta forma, finalizamos o que chamamos de Etapa 01 – Preparação da área para desenvolvimento de trabalhos em espaço confinado.
Etapa 02: Desenvolvimentos de construção civil, propriamente dita.
Com a área preparada e com equipes e estrutura habilitadas para execuções em espaço confinado, iniciamos os trabalhos.
O primeiro desenvolvimento foi a limpeza através de hidrojateamento, utilizando 7.500 PSI de pressão, buscando limpeza com hidrojato investigativo, removendo áreas com ancoragens comprometidas.

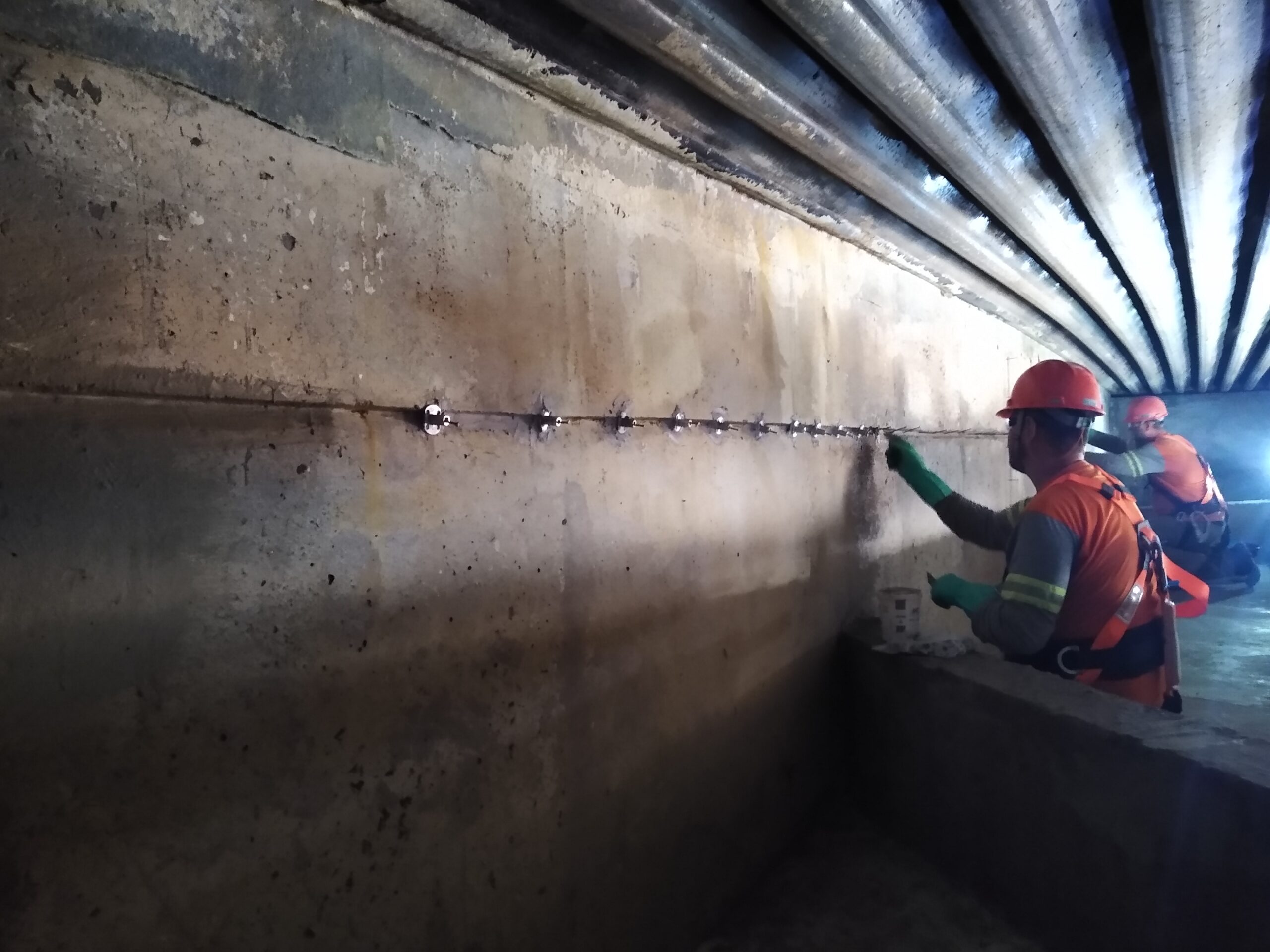

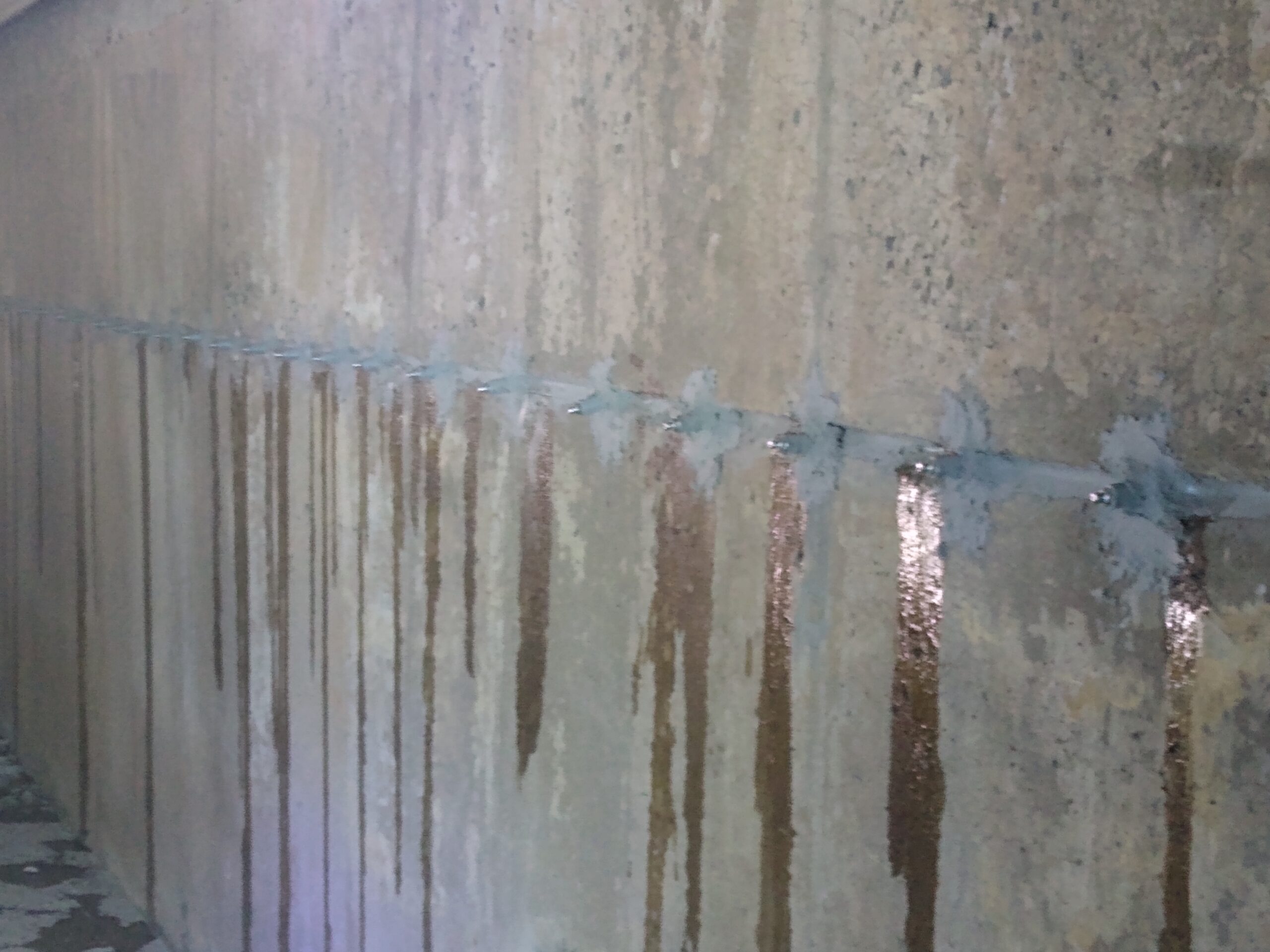

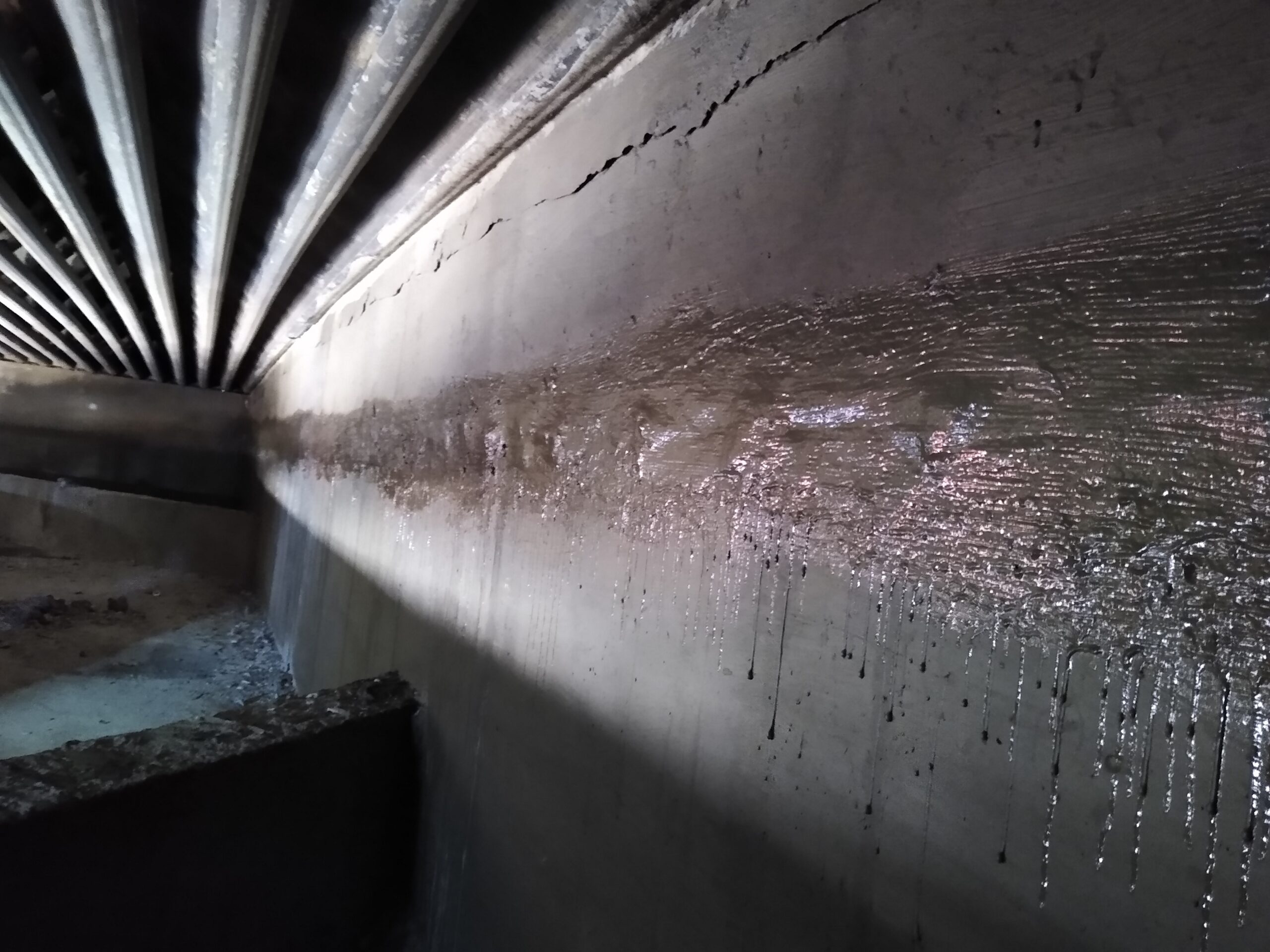

Finalizado o hidrojato, partimos para a realização das injeções. Nesses trabalhos, buscamos o tamponamento das fissuras existentes, seguindo as definições dadas no memorial descritivo.
Em paralelo, iniciamos a instalação de arranques em armaduras nas paredes do túnel, utilizando chumbadores químicos nessas ancoragens.
Nessas evoluções, desenvolvemos a preparação em toda a extensão do túnel.
Com os arranques instalados e as fissuras colmatadas, começamos a montagem das formas no primeiro trecho de concretagem. Nessas execuções, nossa engenharia e equipe de profissionais se uniram, reunindo experiências que nos garantissem estruturas seguras diante dos grandes volumes de concreto envolvidos.
Com as formas montadas, realizamos a primeira concretagem, utilizando o duto de concreto instalado ainda na etapa inicial.
Nessas condições, seguimos com essas rotinas até chegarmos ao trecho final do túnel.
Durante os desenvolvimentos, realizamos controles de qualidade e limpezas periódicas.
Concluídas as concretagens, realizamos as entregas e medições dessas etapas, iniciando os desmontes das estruturas de acessibilidade e do canteiro.
Obra com planejamento técnico e executivo efetivo, aplicando abordagens competentes de segurança.
